søndag 29. september 2013

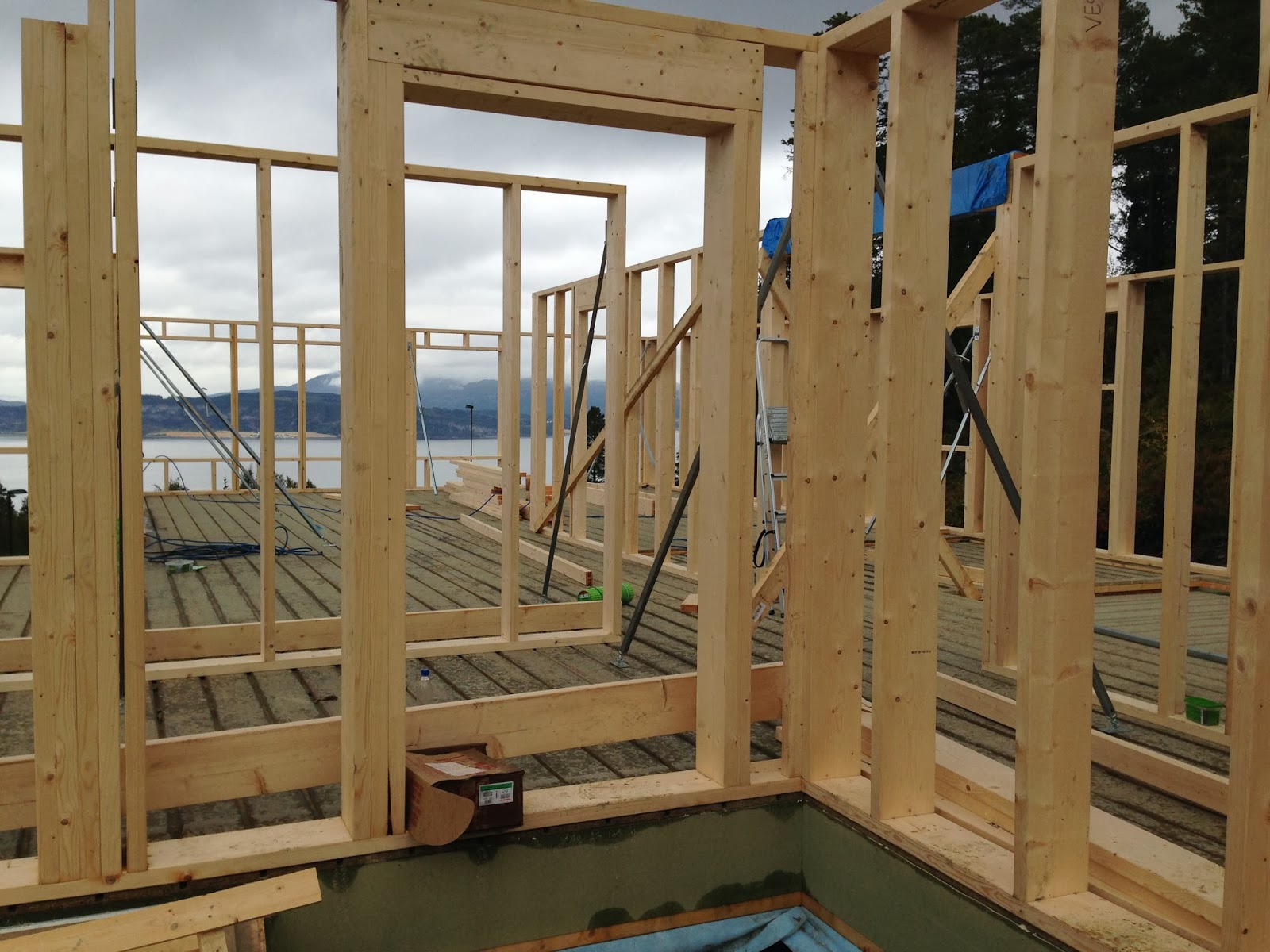

1. etasje tar form

Nå begynner vi virkelig å få en følelse av hvordan huset blir på tomta. Reisverket til 1. etasje er på plass og det er mulig å kikke ut gjennom "stuevinduene" og se akkurat hvordan utsikta blir derfra.




På tirsdag skal de etter planen begynne å montere takstolene. Når det er gjort er bindingsverket så og si ferdig. Skal bli spennende å se videre fremgang. I kontrakten skal vi ha tett bygg 1. november og slik det ser ut nå skal det gå veldig fint. Honnør til Innherred Bygg og Blink Hus!



Vi har vært velsignet med et nydelig høstvær i trøndelag i år og vi får håpe det fortsetter i oktober. Ser bra ut de neste 10 dagene i alle fall! :)


lørdag 21. september 2013

I løpet av de siste 2 ukene har det skjedd mye med huset. Det har blitt bygget opp bindingsverk i kjelleretasjen, og etasjeskillere har kommet på plass. I tillegg ble de like før helga ferdig med å legge platene som utgjør gulvet i 1. etasje. Legg merke til at det er spor i platene for legging av vannbåren varme.

Den siste uka har de også startet arbeidet med å fylle masse inn til veggene. Årsaken til at dette ikke er gjort tidligere er at betongveggene, som er ferdigisolerte elementer etterfylt med betong), først må avstives.

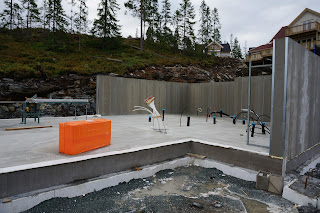

7.9.2013: Vegger i kjelleren tar form.

7.9.2013: Sålen på garasjen er ferdig, og takstein til garasjen er levert.


12.9.2013: Arbeid med etasjeskillere

 16.9.2013: Arbeidet med etasjeskillere nærmer seg slutten.

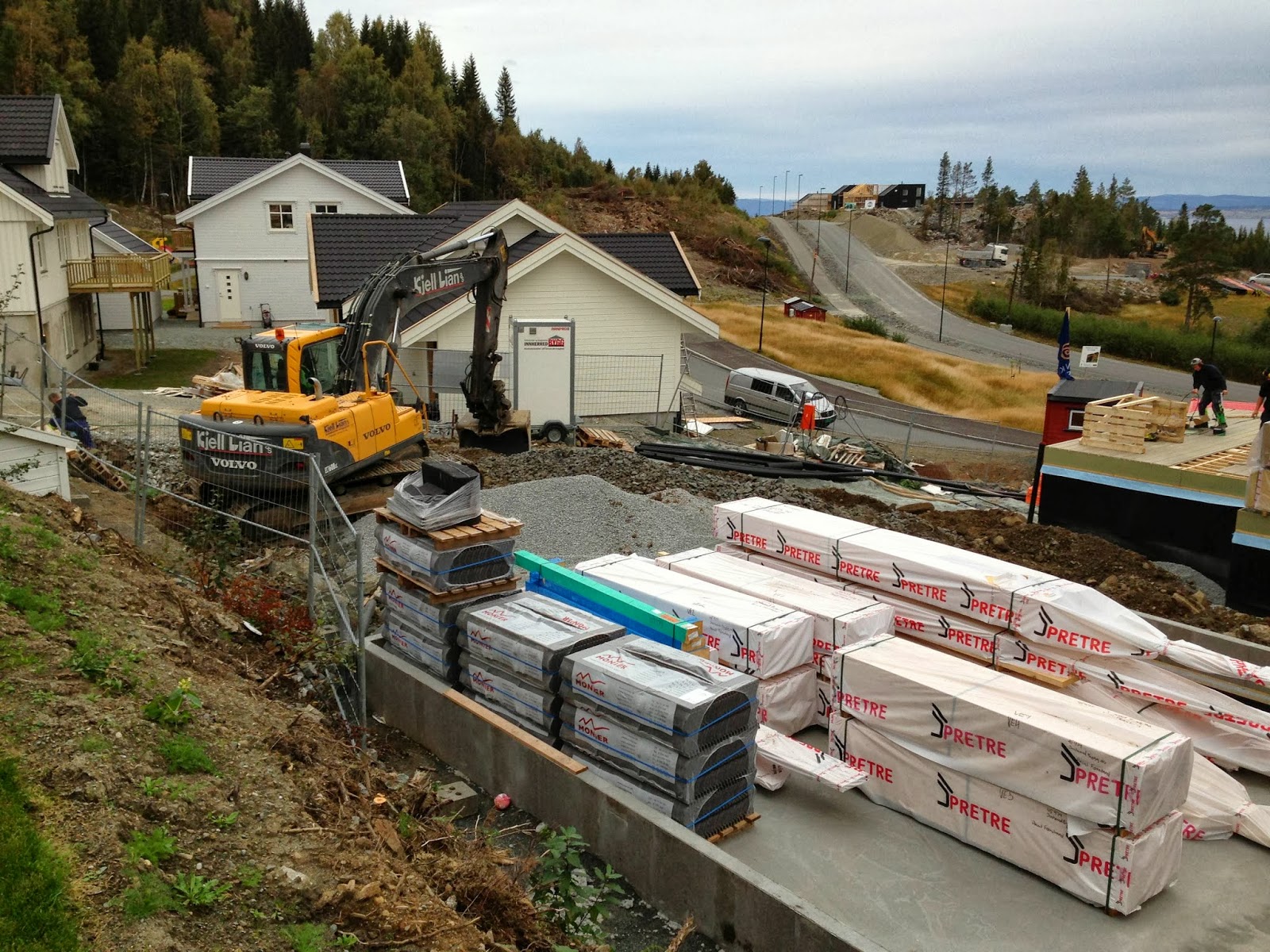

 18.9.2013: Arbeid med tilfylling starter. Legg også merke til at "precut" materialer til bindingsverket i 1. etasje er levert. Ligger på garasjesålen (og sperrer for øvrig ift leveranse av garasjen vår... -heldigvis ordnet det seg).

18.9.2013: Tilfylling mot murer.

 19.9.2013: Ferdig planert rundt garasjen. Nå er alt klart for montering av garasjen neste uke :-)

 19.9.2013: Planering pågår.

 19.9.2013: Gulvplatene til 1. etasje er på plass. Legg også merke til at vi får til et naturlig fall i tilfyllingen mot østveggen, slik at vi slipper å sette opp støttemur. Utedelen til varmepumpen skal stå helt mot hjørnet på østveggen.

19.9.2013: Ingenting å si på utsikten :-)



tirsdag 3. september 2013

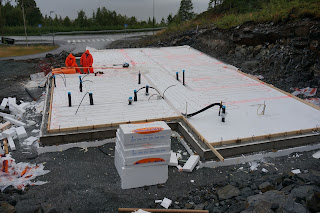

Støping er ferdig

Da er støping av både såle og vegger ferdig, både for hus og garasje.  Før betongarbeidene startet så var Caverion på plass for å legge VA og varmerør i kjellergulvet, samt opplegg til håndkletørkeren som Silje har bestilt på badet ;-)

Radonduken ligger innimellom isolasjonslagene.


Hvis du ser nøye på det nederste bilder vil du se at montørene har tegnet inn romdelingen i kjelleren med rød tusj på isolasjonen.


I denne uka begynner entreprenøren å bygge opp innvendige støttevegger i kjelleren, slik at det blir mulig å fylle masse inn mot veggene igjen. Deretter vil bindingsverket begynne å ta form. Vi håper på råbygg i løpet av september, og tett bygg skal i følge kontrakten være ferdig til 1. november.


Takstein til garasjen (Zanda Rustik Sort) er ankommet og er plassert på sålen til garasjen. Materialene skal inngå som en del av bindingsverket på huset.

Kjellerveggene er bygget opp av ferdig isolerte moduler som er satt sammen på stedet. Armering legges lagvis inne i veggen, og til slutt kommer betongbilen og pumper betong inn i veggen. Enkelt, raskt og med forhåpentligvis god kvalitet :-)
